广州市內环路六二三立交桥整体钢筋混凝土切割工程


全国最大规模的高架立交桥改建、桥梁切割拆卸工程

       前言:随着我国改革开放步伐的加快,万商云集,城市人口迅速膨胀,如何更好地规划城市交通布局,在现有交通设施的基础上,通过局部区域进行改建、调整,从而使城市交通更趋合理,这是目前我果大都市正在不断探索的课题,特别是城市高架道路、前几年设的高架路,在今天看来已不尽合理,更何况有的已成为今天城市建设的“拦路虎”,拆除、改造这些高架是一个难题。由香港景联公司引进的国际上先进的钢筋混凝土碟式切割法、钻石钢线切割法因其安全、高效、环保,而引起了业内人士的关注。

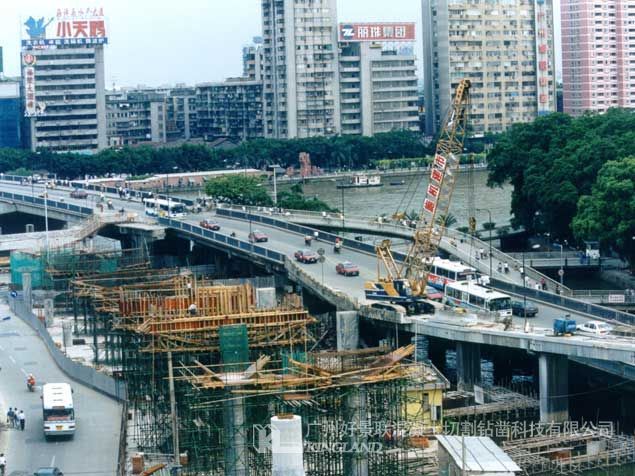

       概况:广州六二三路高架网镇安路段高架拆除是广州市内环路建设的配套工程,需拆除的高架桥东起文化公园正门前,西至六二三路与十八莆南交汇外。南至人民桥北端“六二三”纪念碑附近,东西方向两层立交桥(二、三层)总长约350M,共计500M。

拆卸方案选择:由于需拆卸的立交桥所处的位置比较特殊,施工路段是贯穿广州南北交通的要道,为了尽可能减少施工对原来就拥挤不堪的广州交通增加新的压力,有关部门对于拆卸施工的环保、安全提出了严格的要求:

        1、施工期间保证高架下面道路正常通车。

        2、拆卸施工保证遗留的桥体结构不受到破坏。

        3、保证拆卸施工的如期完成。

        4、拆卸施工过程需求做到安全、环保。

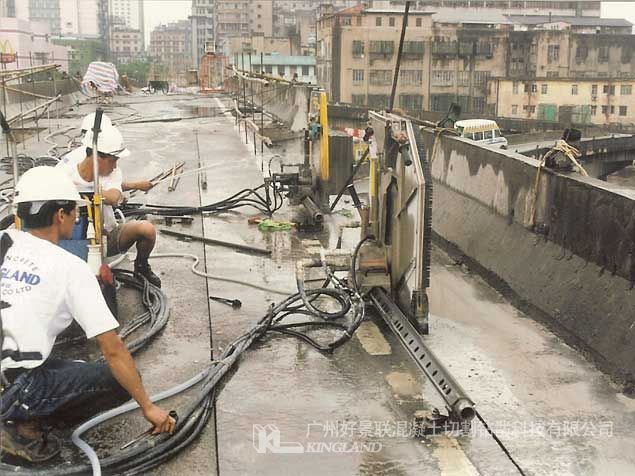

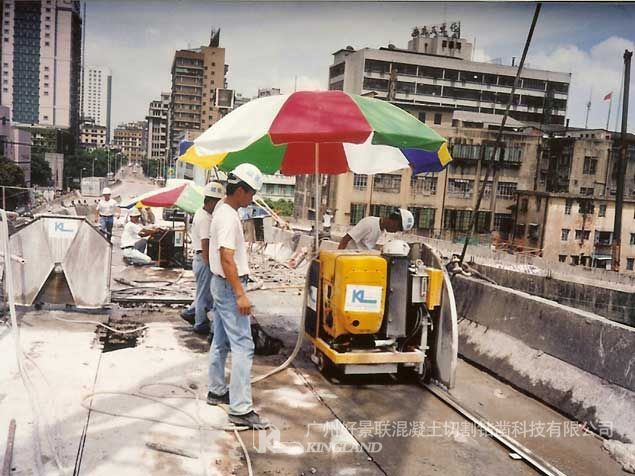

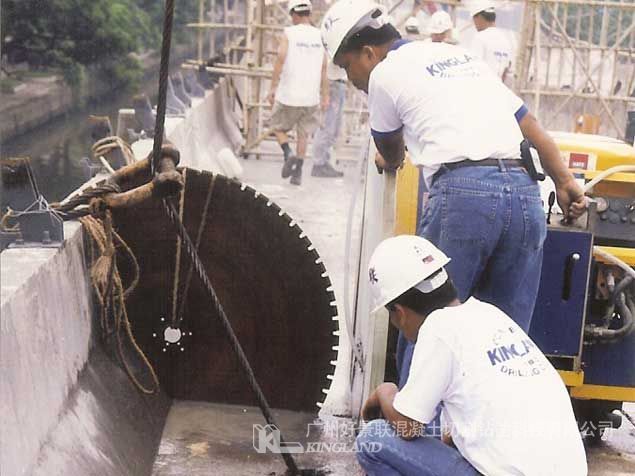

        如何拆?专家们对诸多的施工方案进行了反复的研究探讨比较,经过筛选,由香港景联、上海龙鑫公司提出的钢筋混凝土切割新工艺得到了专家们的一致认可,钢筋混凝土切割是一种先进的机械切割新工艺,它用大型的油压金刚石锯碟式切割机及钻石钢线切割机将桥身切割分解,然后逐块拆卸运走。整个拆卸切割施工过程效率高、无震动、无粉尘、噪音低,杜绝了传统施工方法给桥梁整体结构造成的破坏及对周围环境造成的各种污染。拆桥期间不用进行封闭,保证高架下面道路正常通车。减轻施工对城市交通带来的压力。

         为了保证拆卸工程顺利进行,公司拟定了详尽的施工方案及工艺流程,全面顾及工地周围的环境保护,做到了有条不紊。

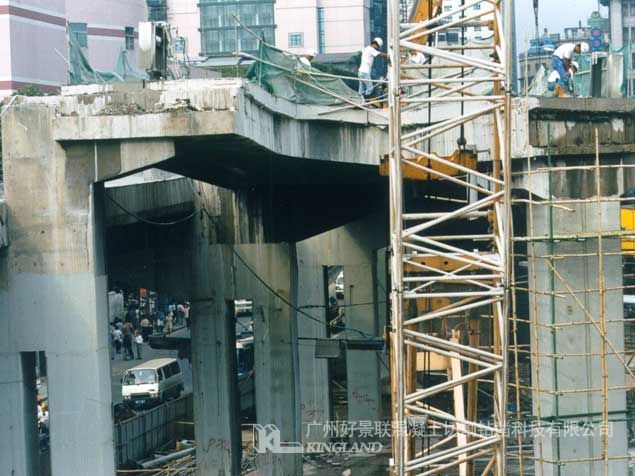

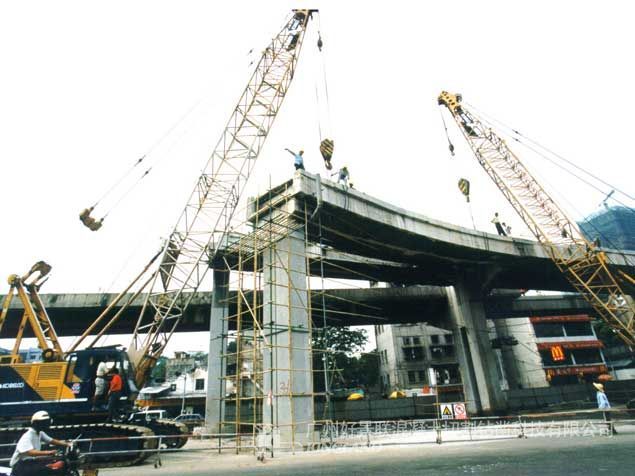

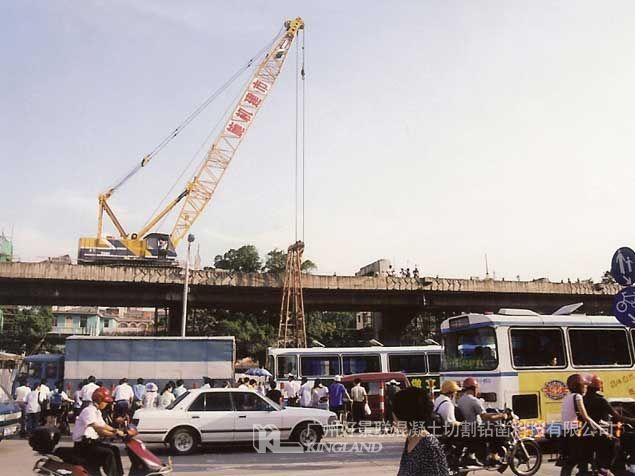

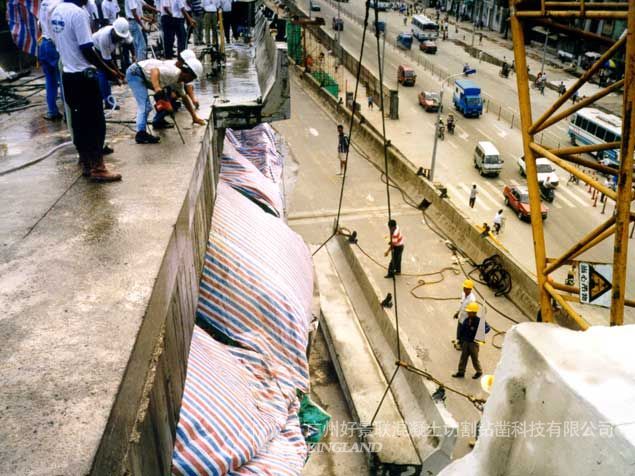

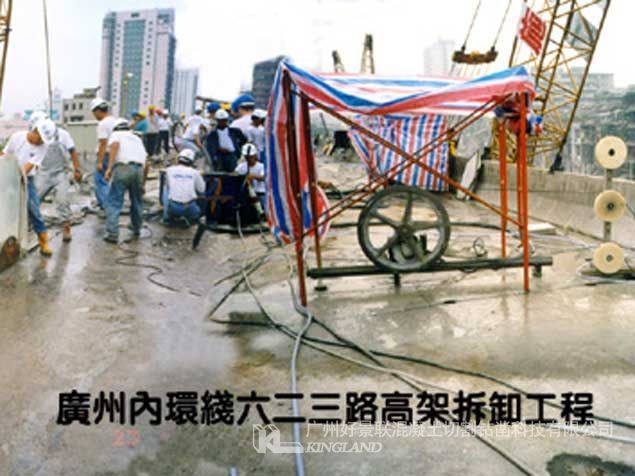

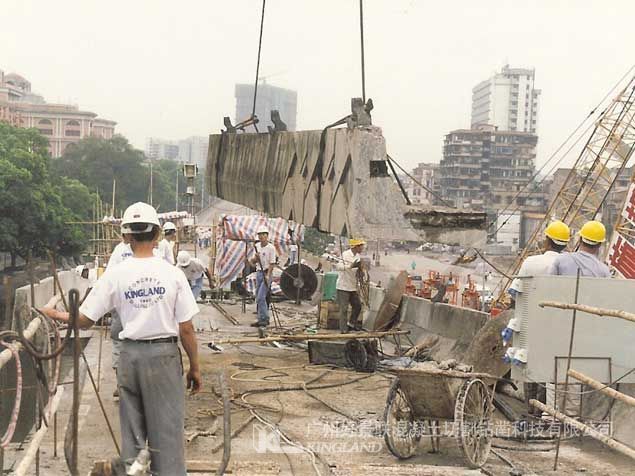

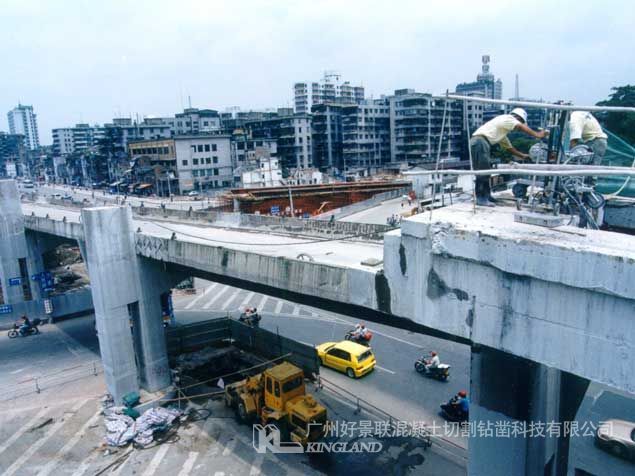

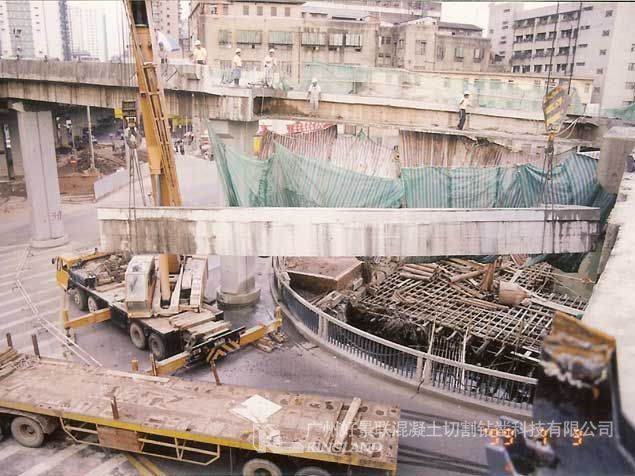

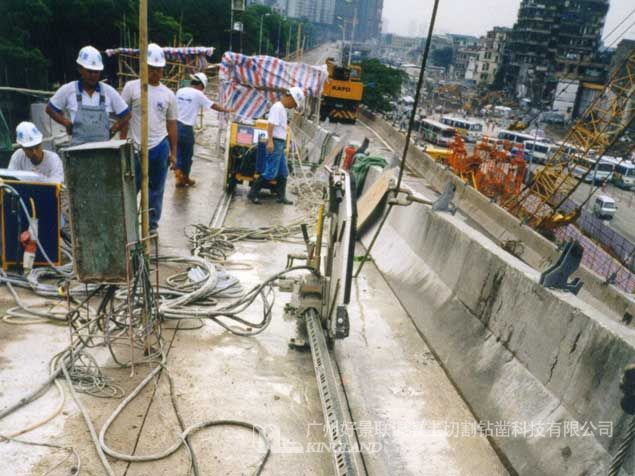

         施工小结:1999年6月18日,立交桥拆卸切下第一刀,至7月28日基本完成主体桥面的切割,所用工期为40个工日。整个拆卸工程公司共投入了二台国际先进的大切率高速切割机,四台钢筋混凝土碟式切割机及一台钻石钢线切割机,将500M长的桥身切割分解为280块,每块断面平均重达40吨,共计拆除混凝土结构11000吨。拆卸工程的如期圆满完成,保证了广州内环线高架工程建设的顺利进行。香港景联、上海龙鑫公司先进的工艺技术、规范的操作施工,赢得了有关部门领导、专家的赞誉。

         钢筋混凝土切割新工艺在广州六二三路高架拆卸中的成功应用,为我国桥梁、立交高效环保北拆卸提供了值得推广的典型范例。
